Tính Số Module Màng MBR Dự Phòng: 9 Bước An Toàn

Tính số module màng MBR dự phòng theo N+1, flux, tải đỉnh, thời gian CIP và tăng trưởng công suất. Xem 9 bước cùng ma trận chọn dự phòng an toàn. [...]

Tính Số Module Màng MBR Dự Phòng: 9 Bước An Toàn

tính số module màng MBR dự phòng là quyết định kỹ thuật ảnh hưởng trực tiếp đến công suất, chất lượng permeate, điện khí, lịch vệ sinh và tuổi thọ hệ thống. N+1 không có nghĩa cộng đúng một module cho mọi quy mô. Với train lớn, một module có thể chỉ tương đương vài phần trăm; với hệ nhỏ, một module dừng có thể làm mất một nửa công suất. Bài viết này trình bày khung lựa chọn thực hành để chủ đầu tư kiểm tra đề xuất của nhà cung cấp bằng dữ liệu thay vì chỉ dựa vào catalogue.

tính số module màng MBR dự phòng

Tóm tắt nhanh: tính số module màng MBR dự phòng phải được đánh giá trên cùng nước thải, nhiệt độ, MLSS, flux và chu kỳ vận hành. Trọng tâm là tách dự phòng công suất, dự phòng thiết bị và dự phòng tồn kho để tránh cộng hệ số mơ hồ. Mọi thông số cuối cùng cần bám datasheet của model cụ thể và được xác minh khi chạy thử.

tính số module màng MBR dự phòng là gì?

Nội dung bài viết

tính số module màng MBR dự phòng là quá trình xác định số module online, module có thể cô lập và module tồn kho cần thiết để hệ thống duy trì lưu lượng trong thời gian vệ sinh, hỏng hóc hoặc tăng tải. Trong một hệ giải pháp màng lọc MBR, màng thay bể lắng thứ cấp để giữ sinh khối nhưng không tự xử lý chất hòa tan; hiệu quả hữu cơ và dinh dưỡng vẫn phụ thuộc bể sinh học, SRT, DO và tải.

Tài liệu MBR của US EPA nêu các lợi ích về chất lượng đầu ra, diện tích và tự động hóa, đồng thời lưu ý chi phí khí quét, vệ sinh và thay màng. Dự án tại Việt Nam cần đối chiếu giấy phép cùng QCVN 40:2025/BTNMT; tài liệu quốc tế chỉ là tham khảo kỹ thuật.

Bảng so sánh khi đánh giá tính số module màng MBR dự phòng

Tiêu chíPhương án hoặc trạng thái APhương án hoặc trạng thái B
Dự phòng diện tích onlineGiảm flux khi tải caoTăng CAPEX nhưng hỗ trợ tuổi thọ
N+1 cassetteMột cassette dừng vẫn chạyCần van và manifold cô lập
N+1 trainMột train dừng vẫn đạt mục tiêuPhù hợp yêu cầu liên tục cao
Module khoThay nhanh khi lỗiCần bảo quản đúng hãng
Bể điều hòaĐệm trong thời gian dừngKhông thay dự phòng dài hạn
Kế hoạch thuê/mua nhanhGiảm tồn khoPhụ thuộc lead time và tương thích

Bảng so sánh phải dùng dữ liệu cùng điều kiện. Nếu nhà cung cấp chỉ đưa flux cao nhất, cần yêu cầu thêm flux trung bình, nhiệt độ chuẩn, chu kỳ hút nghỉ, MLSS, TMP và chất lượng nước thử. danh mục màng lọc MBR giúp đối chiếu model, nhưng lựa chọn phải hoàn tất sau khảo sát.

4 dữ liệu đầu vào cho tính số module màng MBR dự phòng

1. Xác minh công suất bắt buộc duy trì khi một phần hệ dừng

Nhóm thiết kế cần thu thập công suất bắt buộc duy trì khi một phần hệ dừng ở trạng thái bình thường và cực trị. Dữ liệu phải có đơn vị, thời điểm, phương pháp đo và người xác nhận. Nếu chưa đủ, nên chạy pilot hoặc lấy mẫu bổ sung trước khi khóa thiết kế hệ thống xử lý nước thải, vì cộng hệ số an toàn tùy ý có thể tăng CAPEX nhưng vẫn không xử lý đúng rủi ro.

2. Xác minh thời gian CEB, CIP, sửa và lead time thay module

Nhóm thiết kế cần thu thập thời gian CEB, CIP, sửa và lead time thay module ở trạng thái bình thường và cực trị. Dữ liệu phải có đơn vị, thời điểm, phương pháp đo và người xác nhận. Nếu chưa đủ, nên chạy pilot hoặc lấy mẫu bổ sung trước khi khóa thiết kế hệ thống xử lý nước thải, vì cộng hệ số an toàn tùy ý có thể tăng CAPEX nhưng vẫn không xử lý đúng rủi ro.

3. Xác minh flux bền vững cùng flux tối đa ngắn hạn được phép

Nhóm thiết kế cần thu thập flux bền vững cùng flux tối đa ngắn hạn được phép ở trạng thái bình thường và cực trị. Dữ liệu phải có đơn vị, thời điểm, phương pháp đo và người xác nhận. Nếu chưa đủ, nên chạy pilot hoặc lấy mẫu bổ sung trước khi khóa thiết kế hệ thống xử lý nước thải, vì cộng hệ số an toàn tùy ý có thể tăng CAPEX nhưng vẫn không xử lý đúng rủi ro.

4. Xác minh tốc độ tăng lưu lượng và lịch mở rộng nhà máy

Nhóm thiết kế cần thu thập tốc độ tăng lưu lượng và lịch mở rộng nhà máy ở trạng thái bình thường và cực trị. Dữ liệu phải có đơn vị, thời điểm, phương pháp đo và người xác nhận. Nếu chưa đủ, nên chạy pilot hoặc lấy mẫu bổ sung trước khi khóa thiết kế hệ thống xử lý nước thải, vì cộng hệ số an toàn tùy ý có thể tăng CAPEX nhưng vẫn không xử lý đúng rủi ro.

module màng MBR dự phòng tại kho

Quy trình 9 bước tối ưu tính số module màng MBR dự phòng

Bước 1: Phân loại tải

Tách trung bình, ngày đỉnh, giờ đỉnh và tải bắt buộc. Xác định mức được phép điều hòa. Kết quả được ghi theo từng train với lưu lượng, nhiệt độ, MLSS, flux, TMP và trạng thái van. Cách này giúp đội vận hành phân biệt thay đổi thủy lực, sinh học và lỗi thiết bị trong quá trình tính số module màng MBR dự phòng.

Bước 2: Tính diện tích cơ sở

Dùng flux, nhiệt độ và thời gian hút thực. Không cộng dự phòng hai lần. Kết quả được ghi theo từng train với lưu lượng, nhiệt độ, MLSS, flux, TMP và trạng thái van. Cách này giúp đội vận hành phân biệt thay đổi thủy lực, sinh học và lỗi thiết bị trong quá trình tính số module màng MBR dự phòng.

Bước 3: Mô phỏng N-1 module

Loại một module và tính flux còn lại. So với giới hạn dài hạn, ngắn hạn. Kết quả được ghi theo từng train với lưu lượng, nhiệt độ, MLSS, flux, TMP và trạng thái van. Cách này giúp đội vận hành phân biệt thay đổi thủy lực, sinh học và lỗi thiết bị trong quá trình tính số module màng MBR dự phòng.

Bước 4: Mô phỏng N-1 cassette

Kiểm tra manifold, bơm, khí và mực nước. Đảm bảo cô lập vật lý khả thi. Kết quả được ghi theo từng train với lưu lượng, nhiệt độ, MLSS, flux, TMP và trạng thái van. Cách này giúp đội vận hành phân biệt thay đổi thủy lực, sinh học và lỗi thiết bị trong quá trình tính số module màng MBR dự phòng.

Bước 5: Mô phỏng CIP

Tính công suất trong toàn thời gian vệ sinh, xả, tráng. Không chỉ tính thời gian ngâm. Kết quả được ghi theo từng train với lưu lượng, nhiệt độ, MLSS, flux, TMP và trạng thái van. Cách này giúp đội vận hành phân biệt thay đổi thủy lực, sinh học và lỗi thiết bị trong quá trình tính số module màng MBR dự phòng.

Bước 6: Tính dung tích điều hòa

Dùng bể đệm cho đỉnh ngắn và thời gian chuyển đổi. Không xem bể là giải pháp cho hỏng dài ngày. Kết quả được ghi theo từng train với lưu lượng, nhiệt độ, MLSS, flux, TMP và trạng thái van. Cách này giúp đội vận hành phân biệt thay đổi thủy lực, sinh học và lỗi thiết bị trong quá trình tính số module màng MBR dự phòng.

Bước 7: Tính tồn kho

Dựa trên tỷ lệ lỗi, lead time, điều kiện bảo quản. Quản lý serial và hạn bảo hành. Kết quả được ghi theo từng train với lưu lượng, nhiệt độ, MLSS, flux, TMP và trạng thái van. Cách này giúp đội vận hành phân biệt thay đổi thủy lực, sinh học và lỗi thiết bị trong quá trình tính số module màng MBR dự phòng.

Bước 8: Tính tăng trưởng

Chừa manifold, điện, khí và không gian cho giai đoạn sau. Phân kỳ module theo lưu lượng thật. Kết quả được ghi theo từng train với lưu lượng, nhiệt độ, MLSS, flux, TMP và trạng thái van. Cách này giúp đội vận hành phân biệt thay đổi thủy lực, sinh học và lỗi thiết bị trong quá trình tính số module màng MBR dự phòng.

Bước 9: Chốt ma trận dự phòng

Ghi từng sự cố, công suất còn lại và hành động. Thử kịch bản trong SAT. Kết quả được ghi theo từng train với lưu lượng, nhiệt độ, MLSS, flux, TMP và trạng thái van. Cách này giúp đội vận hành phân biệt thay đổi thủy lực, sinh học và lỗi thiết bị trong quá trình tính số module màng MBR dự phòng.

5 KPI cần theo dõi khi tính số module màng MBR dự phòng

KPIÝ nghĩaCách quản lý
Công suất N-1Khả năng duy trì khi một phần dừngThiết lập baseline, ngưỡng cảnh báo và hành động có người phụ trách
Flux module còn lạiNgăn chuyển tải quá mứcThiết lập baseline, ngưỡng cảnh báo và hành động có người phụ trách
Thời gian khôi phụcĐánh giá hiệu quả dự phòngThiết lập baseline, ngưỡng cảnh báo và hành động có người phụ trách
Số module kho dùng đượcKiểm soát bảo quản và tương thíchThiết lập baseline, ngưỡng cảnh báo và hành động có người phụ trách
Tăng trưởng lưu lượngKích hoạt mốc đầu tư tiếpThiết lập baseline, ngưỡng cảnh báo và hành động có người phụ trách

Tín hiệu quan trọng nên tích hợp vào tủ điện xử lý nước thải: lưu lượng permeate, TMP, mức nước, trạng thái bơm, blower, van và cảnh báo độ đục nếu có. Tuy nhiên tự động hóa chỉ đáng tin khi cảm biến được hiệu chuẩn, tag rõ và có chế độ xử lý mất tín hiệu.

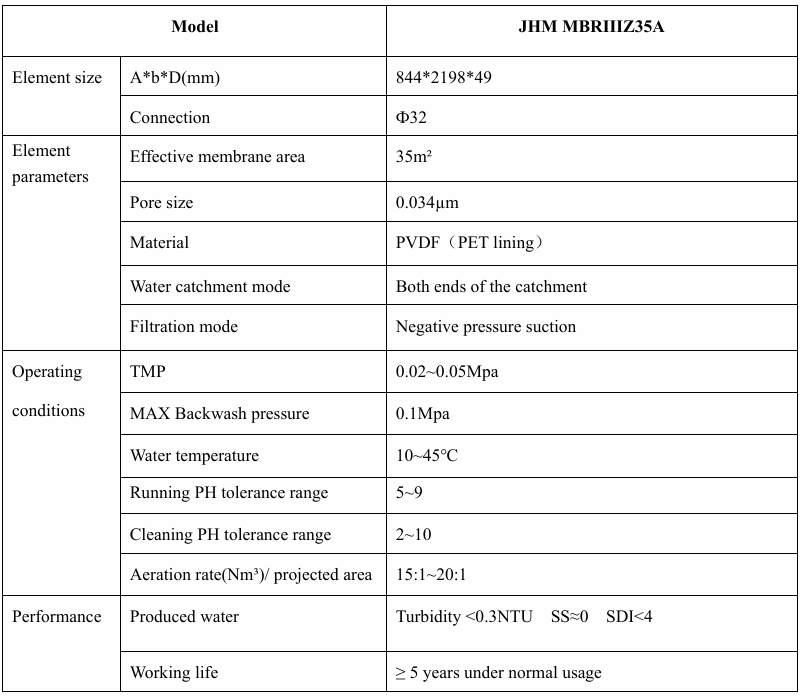

bố trí số module màng MBR dự phòng

Chẩn đoán 5 lỗi thường gặp của tính số module màng MBR dự phòng

Hiện tượngNguyên nhân có khả năngHành động ưu tiên
N+1 vẫn thiếu công suấtĐơn vị dự phòng quá nhỏTính theo diện tích và train, không theo số lượng
Không cô lập được cassetteVan, header dùng chungSửa manifold và quy trình
Module kho hỏng khi lắpBảo quản sai hoặc hết tương thíchKiểm tra định kỳ, lưu serial
Flux còn lại vượt giới hạnChuyển tải tự động không giới hạnCài interlock và dùng điều hòa
Mở rộng không còn khíChỉ chừa bể, quên blower và điệnRà soát toàn bộ tiện ích

Khi phát hiện sai lệch, không tăng đồng thời khí, hóa chất và backwash vì sẽ che nguyên nhân. Hãy cô lập train, lưu dữ liệu trước sự cố, kiểm tra thiết bị đo và kích hoạt sửa chữa hệ thống xử lý nước thải nếu quality hoặc integrity không phục hồi trong giới hạn đã duyệt.

Thiết bị phụ trợ quyết định hiệu quả tính số module màng MBR dự phòng

  • máy thổi khí dạng Root phải đủ lưu lượng, áp và dải điều chỉnh cho khí sinh học lẫn khí quét.
  • bơm chìm nước thải và bơm permeate cần làm việc trong vùng hiệu suất, có chống chạy khô và điều khiển flux.
  • Sàng tinh phải đúng kích thước cắt của hãng, không có bypass làm tóc, xơ và rác vào bể màng.
  • Manifold khí và permeate phải cân bằng, có van cô lập, điểm đo và khả năng xả khí.
  • Hệ CEB, CIP cần bồn, định lượng, thu hồi và trung hòa nước vệ sinh theo quy trình an toàn.

Với dự án nhỏ, module xử lý nước thải có thể rút ngắn thi công nhưng vẫn phải kiểm tra không gian nâng màng, chống ăn mòn, thông gió hóa chất và khả năng mở rộng. Thiết bị gọn không đồng nghĩa dễ bảo trì nếu lối tiếp cận bị bỏ quên.

Kế hoạch xác minh tính số module màng MBR dự phòng trong 30 ngày

Ngày 1-7: thiết lập đường cơ sở

Chạy ở flux thấp đến trung bình, ghi nhiệt độ, TMP, permeability, MLSS, DO, khí và độ đục. Kiểm tra phân phối từng nhánh, rò rỉ, rung và trạng thái sàng. Không vội tăng công suất khi chưa có baseline ổn định.

Ngày 8-15: thử tải có kiểm soát

Tăng một biến số mỗi lần trong giới hạn: lưu lượng, flux hoặc chu kỳ hút. Giữ các điều kiện còn lại ổn định, đặt tiêu chí dừng và thời gian quan sát đủ dài. Kết quả xấu phải được trả về điểm đặt trước, không bù bằng nhiều thay đổi đồng thời.

Ngày 16-23: kiểm tra vệ sinh và dự phòng

Thực hiện relaxation, backwash hoặc CEB theo hướng dẫn; đo khả năng phục hồi thay vì chỉ hoàn thành thao tác. Mô phỏng một train dừng, mất blower hoặc cảm biến lỗi để xác nhận liên động và công suất dự phòng.

Ngày 24-30: chuẩn hóa SOP

Chốt điểm đặt, ngưỡng cảnh báo, biểu mẫu ca, lịch bảo trì hệ thống định kỳ và danh mục phụ tùng. Hồ sơ phải liên kết serial module, vị trí cassette và dữ liệu vận hành để phục vụ bảo hành.

Chi phí và hợp đồng cho tính số module màng MBR dự phòng

chi phí xử lý nước thải phải tính cả module, khung, khí quét, bơm, sàng, hóa chất, nhân công, điện, nước vệ sinh, phụ tùng và dừng trạm. So sánh bằng TCO 8-10 năm giúp tránh phương án giá mua thấp nhưng flux không ổn định hoặc khó tìm phụ tùng.

Hợp đồng nên ghi model, diện tích hữu dụng, vật liệu, cấu hình, giới hạn hóa chất, nhiệt độ, flux thiết kế, phép thử nghiệm thu, bảo hành và trường hợp loại trừ. Biên bản từ dự án xử lý nước thải nên lưu ảnh, serial, dữ liệu SAT và đào tạo người vận hành.

Checklist mua và nghiệm thu tính số module màng MBR dự phòng

  • Từ khóa thiết kế, lưu lượng và mục tiêu đầu ra thống nhất trong hồ sơ.
  • Datasheet đúng model, revision và có thông số module hoàn chỉnh.
  • Diện tích hữu dụng, số module, số train và dự phòng được tính minh bạch.
  • Flux đã hiệu chỉnh theo nước thải, nhiệt độ và tỷ lệ thời gian hút.
  • Sàng, khí, bơm, manifold và thiết bị nâng đáp ứng cấu hình.
  • Giới hạn CEB, CIP, pH, nhiệt độ và liều tích lũy được ghi trong SOP.
  • Integrity, permeability, lưu lượng và chất lượng permeate có tiêu chí nghiệm thu.
  • Serial, COA, bảo hành, phụ tùng và đào tạo đã bàn giao.

Câu hỏi thường gặp về tính số module màng MBR dự phòng

1. N+1 có phải luôn đủ không?

Không. Phải tính diện tích mất đi, flux còn lại và yêu cầu công suất; một module dự phòng có thể quá ít hoặc quá nhiều tùy cấu hình. Quyết định cuối cần kiểm tra với datasheet model, điều kiện nước thực và dữ liệu vận hành thay vì dùng một con số chung cho mọi hệ MBR.

2. Có cần mua sẵn module kho không?

Tùy lead time, tỷ lệ lỗi, độ liên tục và điều kiện bảo quản. Hệ quan trọng thường cần chiến lược tồn kho rõ. Quyết định cuối cần kiểm tra với datasheet model, điều kiện nước thực và dữ liệu vận hành thay vì dùng một con số chung cho mọi hệ MBR.

3. Có thể tăng flux khi một train dừng không?

Có thể trong giới hạn ngắn hạn hãng cho phép, nhưng phải kiểm soát TMP, thời gian và không biến chế độ khẩn cấp thành vận hành thường xuyên. Quyết định cuối cần kiểm tra với datasheet model, điều kiện nước thực và dữ liệu vận hành thay vì dùng một con số chung cho mọi hệ MBR.

4. Bể điều hòa thay thế module dự phòng được không?

Chỉ đệm được sự cố ngắn theo dung tích. CIP dài hoặc hỏng module vẫn cần dự phòng và kế hoạch sửa. Quyết định cuối cần kiểm tra với datasheet model, điều kiện nước thực và dữ liệu vận hành thay vì dùng một con số chung cho mọi hệ MBR.

5. Khi nào nên lắp thêm module?

Khi xu hướng lưu lượng, flux N-1 hoặc thời gian chạy gần ngưỡng đã định; nên đặt mốc trước khi mất biên an toàn. Quyết định cuối cần kiểm tra với datasheet model, điều kiện nước thực và dữ liệu vận hành thay vì dùng một con số chung cho mọi hệ MBR.

Kết luận về tính số module màng MBR dự phòng

tính số module màng MBR dự phòng hiệu quả khi thông số vật liệu, diện tích, flux, khí, vệ sinh và dự phòng được đánh giá như một hệ thống thống nhất. năng lực IES VNTECH có thể phối hợp khảo sát, tính chọn và xây dựng tiêu chí FAT/SAT theo nước thực tế. Chủ đầu tư có thể liên hệ tư vấn MBR để nhận cấu hình, danh mục dữ liệu cần lấy và dự toán phù hợp.

Trao đổi kỹ thuật

Bình luận (0)

Để lại ý kiến phản hồi

Bài viết liên quan

Các nội dung kỹ thuật giúp đội vận hành kiểm soát thiết bị tốt hơn.
